Bộ Công Thương vừa có công văn lấy ý kiến đối với kiến nghị của các dự án nhà máy điện mặt trời, điện gió chuyển tiếp.
Theo đó, cơ quan này cho biết nhóm dự án điện gió, điện mặt trời chuyển tiếp là các nhà máy không đáp ứng điều kiện hưởng cơ chế giá FIT trước đây. Hiện có 85 dự án hoặc phần dự án với tổng công suất 4.734MW đã ký hợp đồng mua bán điện với EVN nhưng phải đàm phán giá điện, không vượt khung giá phát điện tại Quyết định 21/2023 của Bộ Công Thương.
Trước đó, theo thông tin EVN công bố ngày 16/6/2025, trong 85 dự án điện gió, điện mặt trời chuyển tiếp với tổng công suất 4.734MW, mới có 16 dự án thống nhất được giá mua điện chính thức. Trong đó, 10 dự án đã ký hợp đồng sửa đổi, bổ sung về giá điện và 6 dự án đang hoàn thiện hợp đồng để ký kết.
Đến tháng 9, có 53/85 dự án, tổng công suất 3.032MW, đã gửi hồ sơ đàm phán giá điện với EVN. Trong đó, 46 dự án đã vận hành thương mại với tổng công suất 2.386MW.
Cụ thể, 39 dự án với công suất 2.283MW đã thống nhất giá điện và ký chính thức hợp đồng mua bán điện với EVN. 7 dự án với công suất 103MW chưa thống nhất được giá điện và đang được thanh toán theo giá tạm tính.

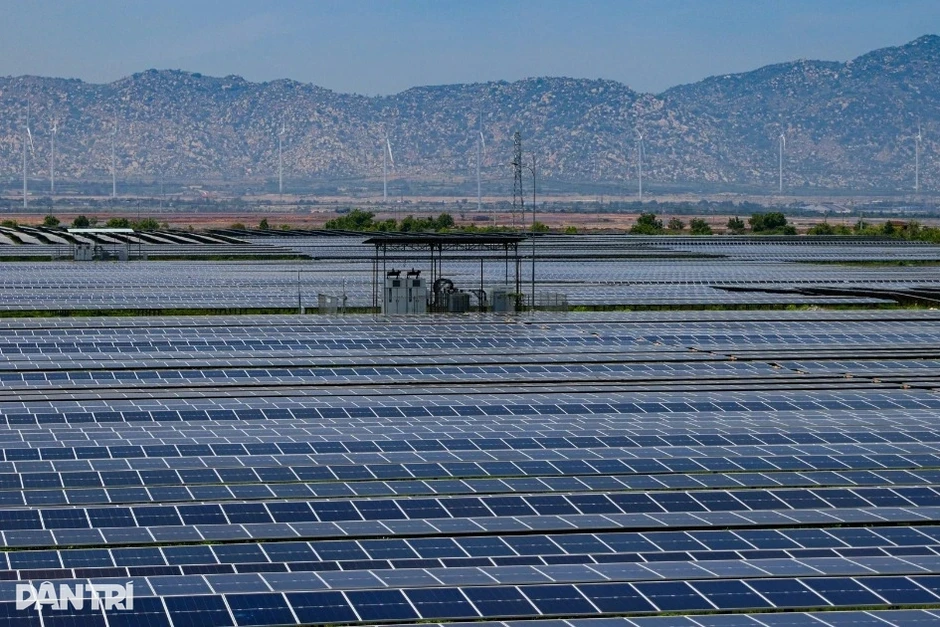

Một dự án điện mặt trời quy mô lớn tại tỉnh Khánh Hòa (Ảnh: Nam Anh).
Bên cạnh đó, 7 dự án với tổng công suất 494MW đã đàm phán giá điện nhưng chủ đầu tư đề nghị dừng đàm phán. Còn 32 dự án với tổng công suất 1.703MW chưa gửi hồ sơ đàm phán với EVN.
Như vậy, vẫn còn 46 dự án điện tái tạo chuyển tiếp chưa có giá điện chính thức được chốt với EVN. Nhóm này gồm 7 dự án đã vận hành nhưng chưa thống nhất được giá, 7 dự án chủ đầu tư đề nghị dừng đàm phán và 32 dự án chưa gửi hồ sơ đàm phán.
Theo kiến nghị gửi Bộ Công Thương, các chủ đầu tư cho biết các dự án đều đã hoặc sẽ phải điều chỉnh chủ trương đầu tư, tổng mức đầu tư, báo cáo nghiên cứu khả thi hoặc thiết kế kỹ thuật sau ngày 1/11/2021.
Do đó, họ cho rằng việc áp dụng khung giá phát điện được Bộ Công Thương ban hành từ năm 2023 không còn phù hợp với điều kiện và chi phí triển khai dự án hiện nay.
Các chủ đầu tư đề nghị được đàm phán, ký lại giá điện theo khung giá do Bộ Công Thương ban hành tại thời điểm ký lại, thay vì tiếp tục áp dụng khung giá năm 2023. Theo nhóm này, việc thay đổi cách áp dụng khung giá sẽ phản ánh điều kiện thực hiện dự án từ năm 2026 trở đi và tạo điều kiện để các nhà máy sớm đưa vào vận hành.
Trước kiến nghị trên, Bộ Công Thương đề nghị Bộ Tư pháp, Bộ Công an, Bộ Tài chính và Bộ Xây dựng cho ý kiến bằng văn bản trước ngày 1/10 để Bộ tổng hợp, báo cáo Thủ tướng Chính phủ.
Theo Quyết định 21 (hiệu lực ngày 7/1/2023) về khung giá điện cho các nhà máy điện mặt trời, điện gió chuyển tiếp, giá trần của dự án điện mặt trời chuyển tiếp khoảng 1.185-1.508 đồng/kWh và điện gió 1.587-1.816 đồng/kWh, tùy loại hình.
Khung giá này sẽ là cơ sở để EVN và đơn vị phát điện mặt trời, điện gió chuyển tiếp thỏa thuận giá phát điện theo quy định. Tuy nhiên, việc đàm phán giá vẫn gặp nhiều vướng mắc.
Sau đó, Bộ Công Thương đã ban hành Thông tư 07/2024 quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện đối với các nhà máy điện mặt trời, điện gió, thay thế cơ chế giá FIT và Thông tư 12/2025 quy định phương pháp xác định giá dịch vụ phát điện và nguyên tắc tính giá điện để tháo gỡ vướng mắc trong đàm phán giá.
