Một dự án nâng cấp, mở rộng đường với tổng vốn hơn 1.000 tỷ đồng đã hoàn thành khoảng 90% khối lượng. Nhưng sau hơn 1 năm triển khai vẫn chưa thể đưa vào sử dụng hoàn chỉnh. Điểm nghẽn nằm ở gần 20 cột điện và một số trạm biến áp vẫn án ngữ ngay trên phần đường đã mở rộng. Việc chậm di dời hệ thống điện khiến nhiều hạng mục không thể thi công đồng bộ. Trong khi người dân phải lưu thông qua phần đường bị thu hẹp, vừa bất tiện, vừa đối diện nguy cơ mất an toàn.

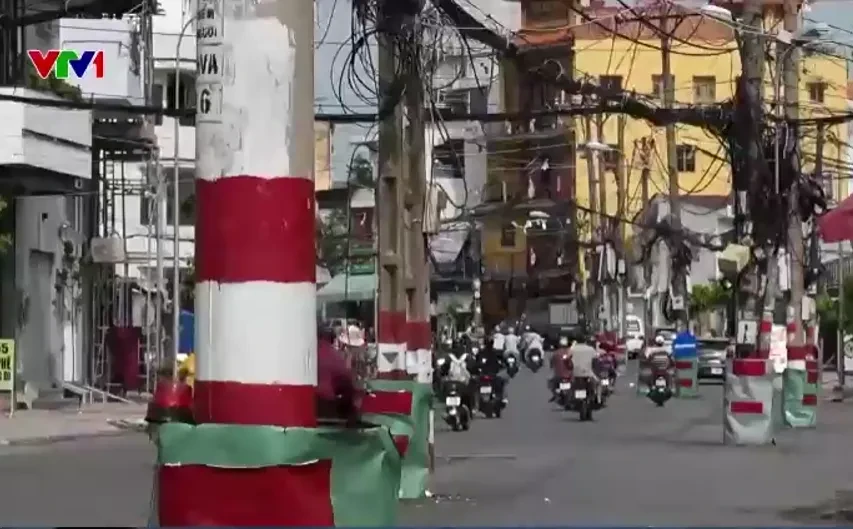

Theo ghi nhận, trên đường Chu Văn An (phường Bình Thạnh, TP Hồ Chí Minh), hàng loạt cột điện vẫn nằm gần giữa phần mặt đường mới. Hàng cột điện này vô tình phân chia khiến con đường đã mở nhưng chưa thực sự rộng, việc đi lại của người dân gặp nhiều bất tiện.

Chị Nguyễn Lê Ngọc Quế Trâm, một người dân tại TP Hồ Chí Minh, cho biết việc những cột điện nằm giữa đường khiến việc đi lại gặp nhiều bất tiện, nhất là khi phương tiện đi ngược chiều hoặc phải luồn vào những khoảng đường nhỏ để di chuyển.
Anh Nguyễn Hùng Cường cho biết việc cột điện chưa được di dời khiến phương tiện đi lại khó khăn, thường xuyên xảy ra tình trạng ùn ứ, mất an toàn.
Theo kế hoạch ban đầu, công trình thi công nâng cấp và mở rộng đường Chu Văn An được thực hiện trong 10 tháng và hoàn thành vào tháng 11/2025. Thời điểm khởi công, lãnh đạo UBND TP Hồ Chí Minh đề nghị chủ đầu tư, nhà thầu đẩy nhanh tiến độ, rút ngắn thời gian thi công và hoàn thành dự án trong 6 - 8 tháng do điều kiện mặt bằng thi công thuận lợi.
Thực tế, dự án đã triển khai thi công rất nhanh giai đoạn đầu. Tuy nhiên, việc chậm di dời hệ thống điện, đặc biệt một số trụ điện và trạm biến áp nằm đúng vị trí thi công cống hộp khiến nhiều hạng mục không thể triển khai đồng bộ, làm dự án kéo dài đến nay.
Sở Xây dựng TP Hồ Chí Minh cho biết, dự án nâng cấp, mở rộng đường Chu Văn An đã hoàn thành khoảng 90% khối lượng. Thời gian vừa qua, hạng mục di dời tạm hệ thống lưới điện trung, hạ thế còn một số khó khăn, vướng mắc trong quá trình thực hiện thủ tục theo quy định.
Sau hơn 1 năm thực hiện dự án, điểm thay đổi lớn nhất ở hàng cột điện này là chúng đã được dán phản quang, có đèn báo nhấp nháy để tránh tai nạn có thể xảy ra. Nhưng với người dân, đó vẫn là chưa đủ khi con đường vẫn chưa mang lại cho những đổi thay mong đợi cả về đi lại, sinh hoạt lẫn phát triển kinh tế.
